Алматинская область оказалась в "красной зоне" по реализации проекта модернизации инфраструктуры

МЭКС

В Казахстане продолжается реализация Национального проекта модернизации энергетического и коммунального секторов (МЭКС), запущенного по поручению Президента Касым-Жомарта Токаева, сообщает Qonaev-gorod.

Проект направлен на обновление изношенной инженерной инфраструктуры и повышение надежности систем жизнеобеспечения.

В 2026 году на реализацию программы предусмотрено более 1 трлн тенге. Эти средства направят на ремонт 12 тыс. км инженерных сетей - почти вдвое больше, чем годом ранее. До 2029 года в модернизацию коммунальной и энергетической инфраструктуры планируется привлечь 13 трлн тенге инвестиций.

Первые результаты уже достигнуты. В 2025 году было отремонтировано 6,6 тыс. км инженерных сетей, а восемь предприятий удалось вывести из "красной" зоны риска.

К 2029 году в рамках проекта планируется модернизировать 84 тыс. км коммунальных сетей, ввести 7 309 МВт новых энергетических мощностей за счет строительства 15 новых и реконструкции 12 действующих объектов. Ожидается, что средний уровень износа инженерных сетей снизится до 40%, а аварийность - до 25%.

В ближайшие два года масштабные работы охватят все основные направления инфраструктуры. В сфере теплоснабжения предусмотрены строительство и реконструкция 595 км сетей, в электроснабжении - более 15,7 тыс. км линий, в водоснабжении - около 1,5 тыс. км, в системе водоотведения - 803 км. Реализация этих проектов позволит снизить степень износа сетей и вывести часть объектов из наиболее проблемной "красной" зоны.

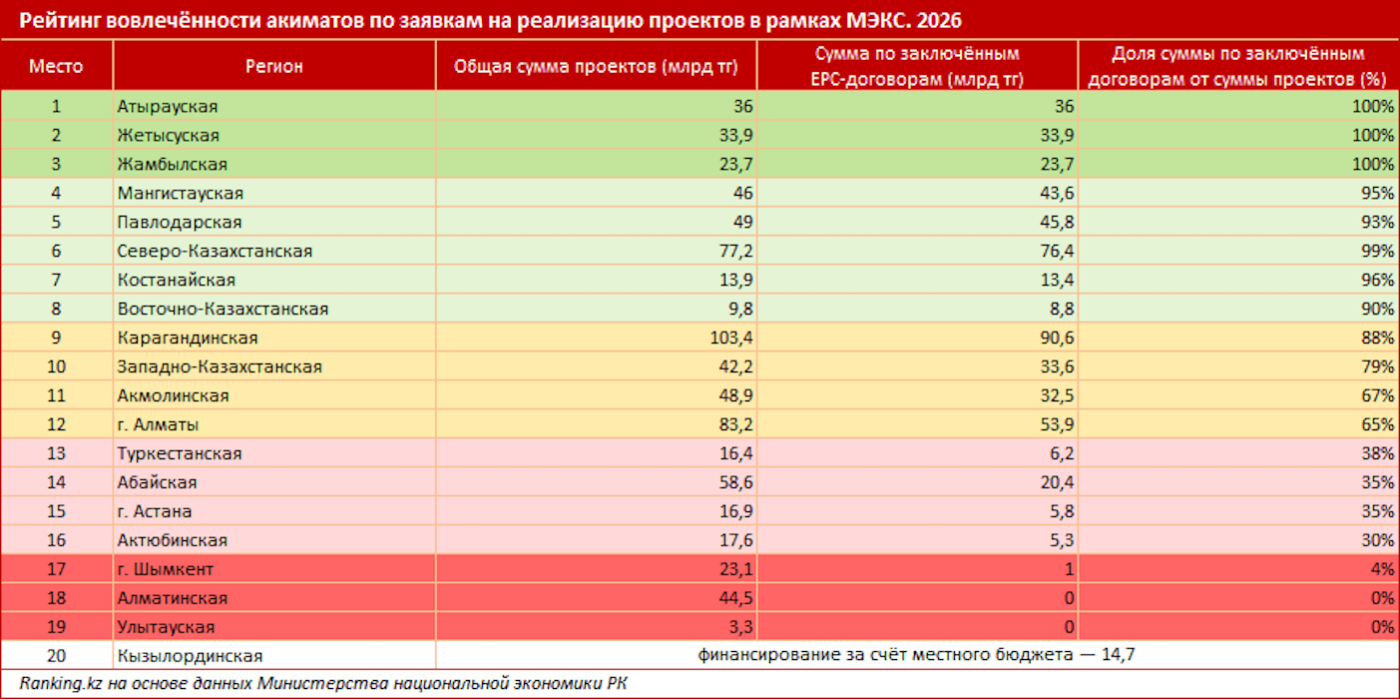

Вместе с тем темпы реализации проекта в регионах остаются неравномерными. В ряде областей заключение EPC-договоров существенно отстает от графика. По данным Ranking.kz, в Шымкенте уровень заключенных контрактов составляет лишь 4%, а в Алматинской и Улытауской областях на момент анализа такие договоры еще не были заключены.

На заседании правительства 28 июля премьер-министр Олжас Бектенов поручил акиматам совместно с профильными министерствами ускорить заключение договоров и обеспечить выполнение всех запланированных ремонтных работ до конца года.

Таким образом, Национальный проект МЭКС уже перешел к практической реализации. Однако его успешность будет зависеть не только от объемов финансирования, но и от эффективности работы региональных властей, отвечающих за своевременный запуск и завершение инфраструктурных проектов.
